三坑水库除险加固工程即将竣工
来源:普宁发布 发布时间:2021-07-29 15:32 浏览次数:- 【字体:

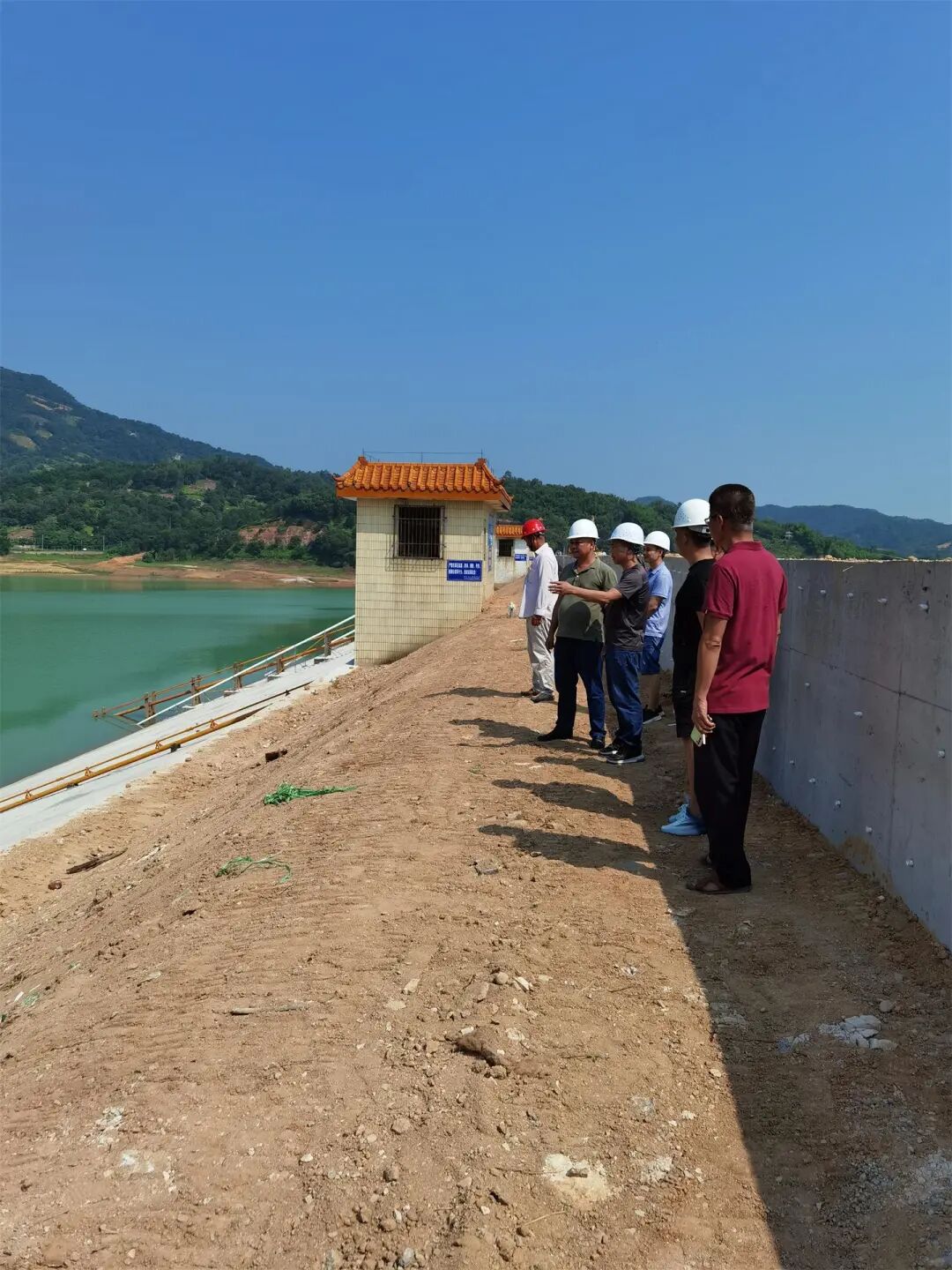

  三坑水库除险加固工程启动以来,市有关部门和施工单位精心组织,科学施工,在确保施工质量的前提下,抢时间、赶进度,千方百计加快工程建设步伐。至目前,该工程已经进入收尾阶段。

  目前,工程迎水坡护坡完成95%,防渗墙、闸门埋件、溢洪道边墙、管理楼更新、抛石护脚和新建砼护脚均已完成,启闭机室主体框架完成100%,防汛物资挡墙已完成55%,框格梁已完成90%,背水坡排水沟已完成100%,草皮种植90%。工程累计完成2183万元,完成比例90%。

  据了解,三坑水库总库容为1716万m³,此次工程规模为中型,主要建筑物级别为3级,次要建筑物为4级,临时建筑物为5级;水库永久性主要建筑物设计洪水标准为100年一遇,校核洪水标准为1000年一遇,工程抗震设计烈度为7度。此次除险加固工程主要建设内容,包括对大坝进行防渗加固、重建上下游坝坡和重建启闭机房,泄槽边墙加高及外包幕墙,同时,还要对坝体进行白蚁防治,刷新管理主楼内墙、完善大坝安全监测设施、按防汛标准和要求备足防汛物资、更换备用柴油机、新建取水井等。
